近日,渭河项目部#6机C级检修工作在如火如荼地进行。

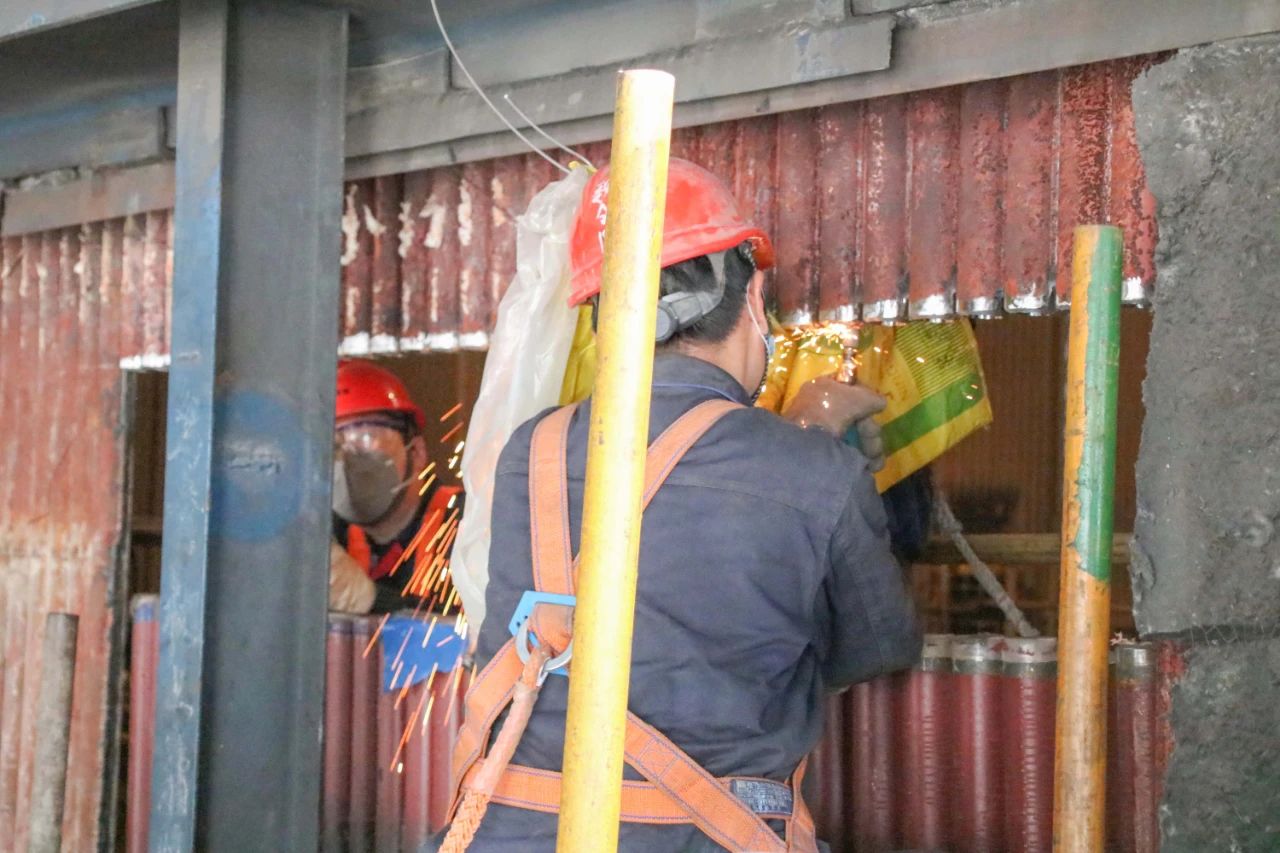

从4月14日开始,锅炉本体班负责的前墙水冷壁管排更换工作正式展开。工作现场,起重工、钳工密切配合,在炉膛内30米高度处的架子上,小心地将两组六米长的管排一点一点,吊入指定位置。新管排刚一就位,焊工就紧张地开始了制口、磨口及焊接工作。

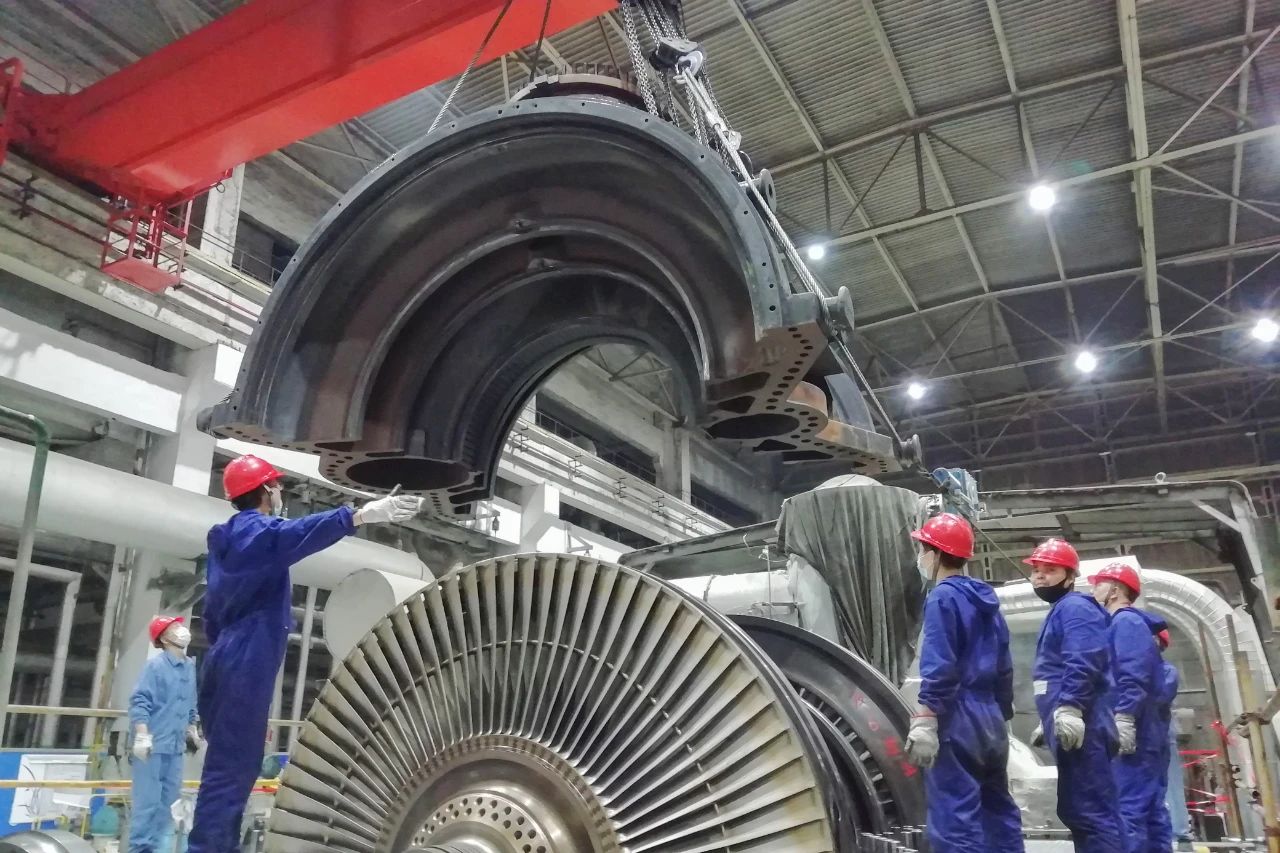

4月15日12:00,项目部召开工作动员及安全技术交底会后,汽机主机班立刻开始了#6汽轮机低压外缸的扣缸工作。经过全体人员不懈努力,于16日凌晨4:15成功完成了外缸的扣缸,为此次“#6机纯凝转子更换工作”画上圆满的句号。

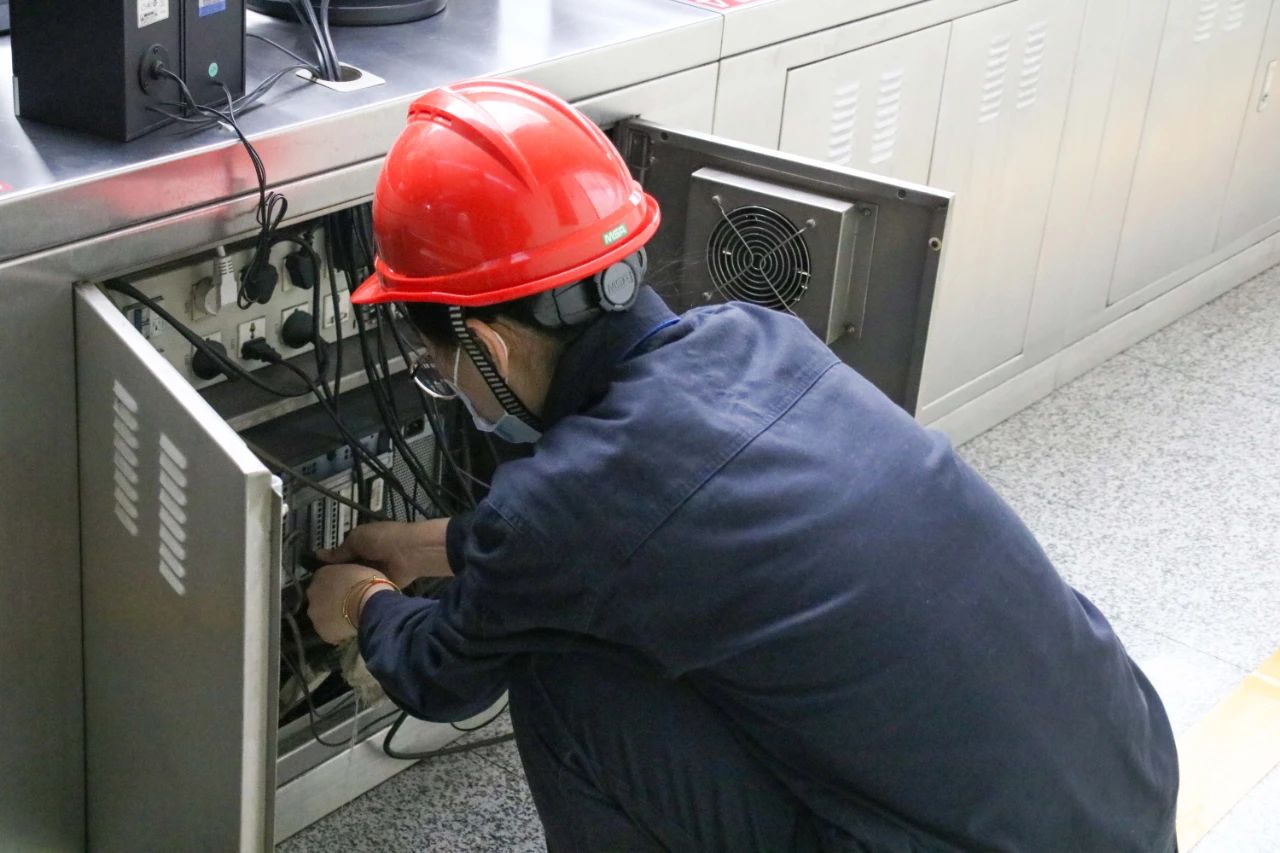

4月16日,热控二班全体人员对#6机组电子间、工程师站,运行操作员站及单元长操作站进行了全面的清灰作业。工作中,大家各司其职、分工明确,有人拆装,有人擦拭,不放过每个角落,仅用一天时间就完成了全部任务。
截止目前,锅炉本体班已完成管排更换工作,汽机专业人员正在进行转子中心调整及喉部护板焊接工作,6机C级各项工作沿着既定的节点稳步向前推进。
