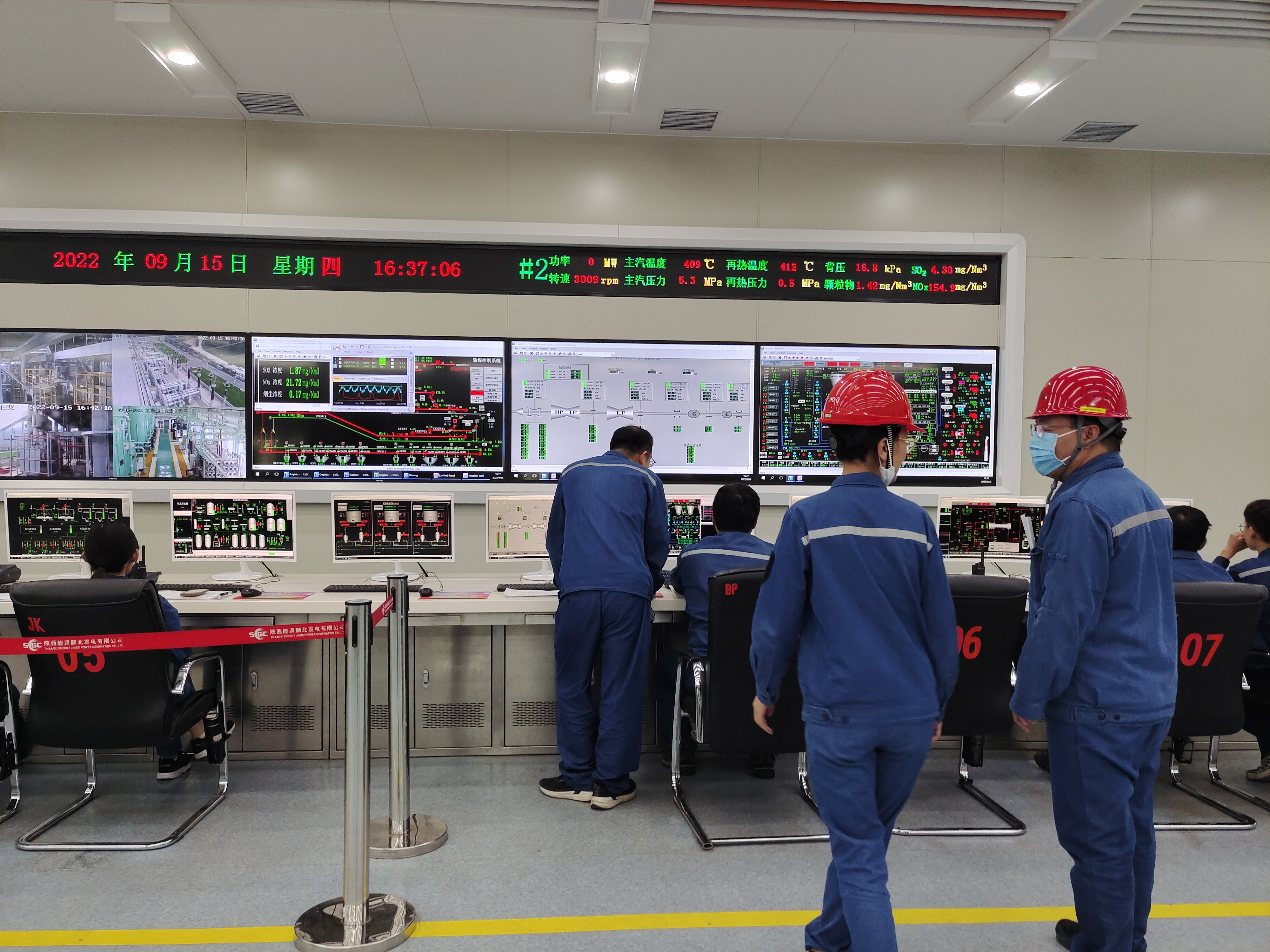

麟北项目部#2机C修工作圆满结束
9月15日,麟北项目部顺利完成#2机组等检工作,16日13:20机组一次并网成功,标志着为期22天的C修工作圆满结束。

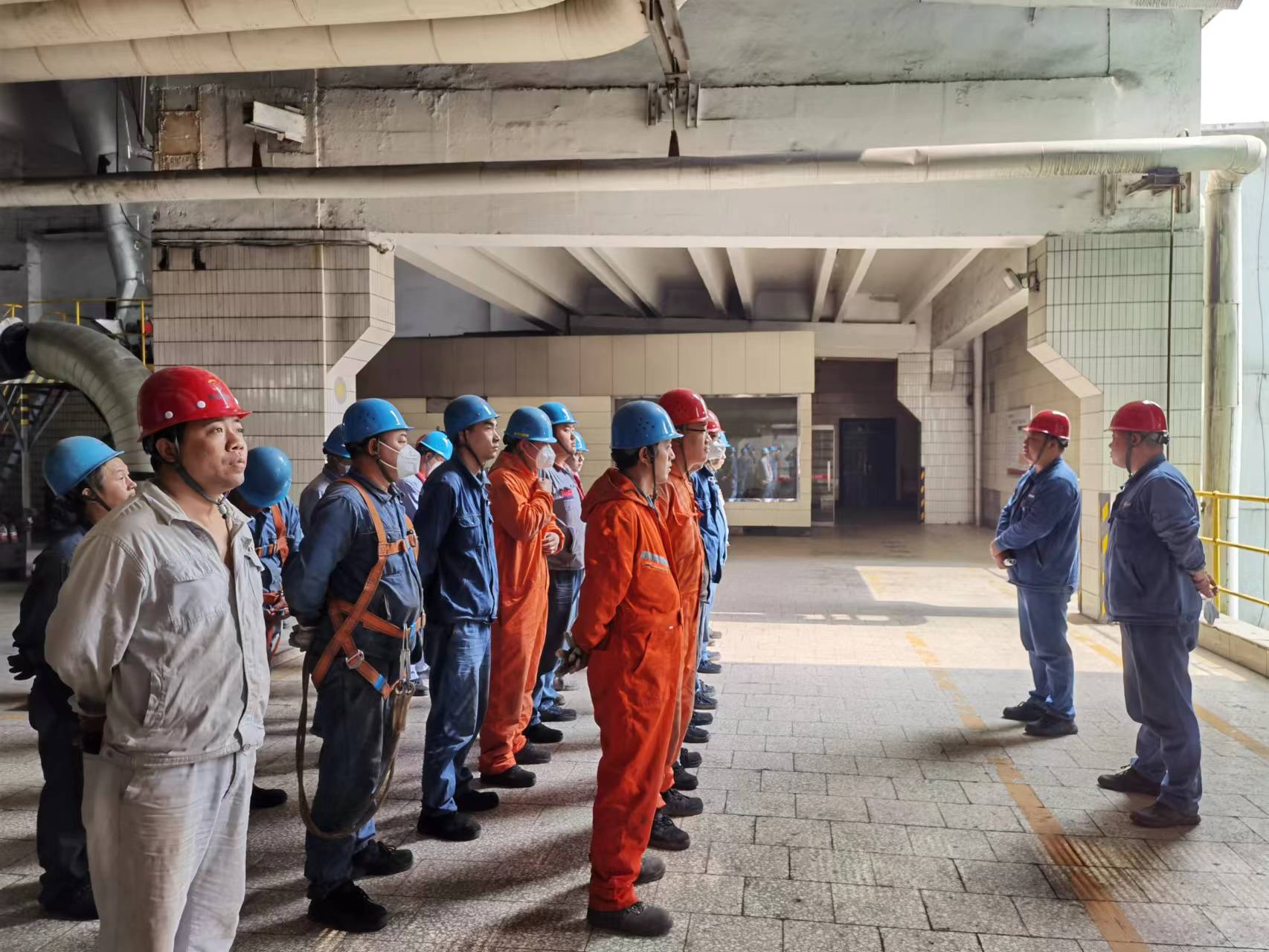

本次等检项目共计56项,其中标准项目43项,非标项目8项,技改项目5项。项目部提前安排部署,详细编制“三措两案及”进度网络图,召开等级检修启动会,成立各专项领导小组,层层压实各级责任,为等检工作“开好头”。充分发挥“正规买球app十佳排行纠察队”作用,每天上、下午对现场进行全覆盖安全监督检查,对高空、受限空间、起吊、动火等高风险作业进行旁站监护,重点作业加大检查频次,每日下发《安全文明生产检查通报》,对存在问题跟踪整改、行程闭环,把好等检“安全关”。严抓检修质量、工期管控,严把检修过程质量监督验收关,按照检修工序及工艺要求,严格做好验收签字确认,其中H点321项、W点375项全部验收合格,完善检修台账记录,为等检工作“收好尾”。
渭河项目部#3机C修进入尾声
8月27日渭河发电#3机C级检修开工,目前进入收尾阶段。本次检修项目总计257项,其中标准项176项,非标项47项,技术监督19项,化学仪表15项。
为圆满完成检修任务,项目部精心部署前期准备工作,制定了机组小修网络图,对人员进行技术、安全培训,从精细化管理、质量与验收、备品备件准备等方面制定了详细方案,确保检修工作安全、优质,高效。本次检修抓安全、保质量,实行提级管理,进行全面管控。安全管理人员每天深入现场进行安全督导,全面检查工作票、安全设施及习惯性违章等作业风险,加强重大危险源、高空作业和外委队伍管理,切实堵塞安全管理漏洞。检修现场严格执行检修作业标准化,检修过程中严格执行三级验收制度,实行检修全过程质量管理,重点工序和关键节点严格把关,遇到问题及时整改,全方位确保检修质量。
在任务重、人员少、工期短、交叉作业点多等诸多困难下,员工加班加点放弃周末休息,确保如期完成任务。目前,汽机专业“重头戏”#3机乙小机工作全部结束,锅炉水压试验一次成功。
